Manchmal läuft einfach nicht alles nach Plan.
Das Problem
Ein geplanter Kabelzug am 6. November musste verschoben werden. Der Grund? Die verlegten Leerrohre sind zu dünn.
"Ich dachte erst, das meinen die nicht ernst..."
Die Konsequenz

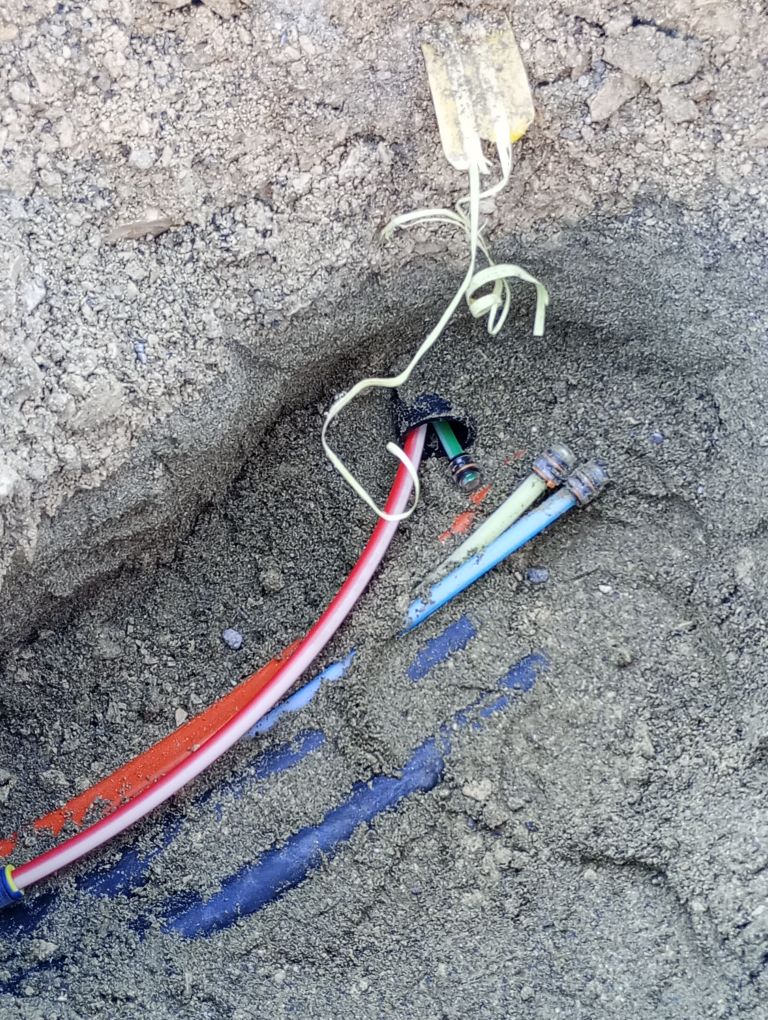

Das Team musste die Straße erneut öffnen, obwohl der Teerbelag gerade erst aufgetragen worden war. Etwa 15 Meter Leerohr mussten ausgetauscht werden - die Arbeiter hatten sich beim Verbinden der Rohre vergriffen.
Das Positive
Das Tiefbau-Team hat schnell reagiert und bereits am Folgetag mit der Reparatur begonnen.

Gleichzeitig haben sie präventiv ein zusätzliches grünes Leerohr verlegt. Das schafft Redundanz für unabhängige Trassen in der Zukunft - und erspart uns weitere Grabungen.
Aus Fehlern lernt man - und manchmal entstehen dabei sogar Verbesserungen!
